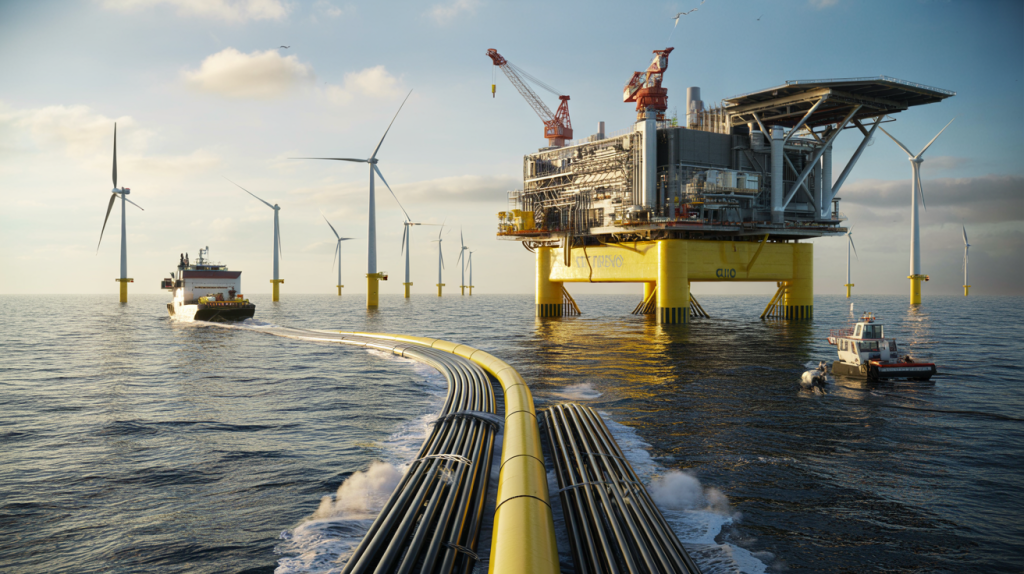

Plataforma 2GW de TenneT: el nuevo estándar offshore que acelera la eólica marina en el Mar del Norte

Qué es la plataforma 2GW de TenneT, cómo funciona su HVDC de 525 kV y por qué concentra 28 GW hasta 2031. Datos clave, contratos y próximos hitos.

Dos gigavatios por plataforma. Así de grande es el salto que TenneT impulsa en el Mar del Norte con su estándar 2GW, pensado para llevar más energía eólica a tierra con menos estructuras en el mar y menos rutas de cable. El enfoque reúne en un solo sistema lo que antes requería varias instalaciones, y por eso capta tantas miradas en la cadena eólica.

El esquema es claro: una subestación marina con convertidor HVDC de 525 kV envía corriente continua a una estación gemela en tierra que la reconvierte a corriente alterna para la red. TenneT firmó en marzo de 2023 acuerdos marco multianuales con tres consorcios para construir estos sistemas 2GW, con un paquete valorado en unos 30 mil millones de euros, según la propia compañía y sus socios industriales (fuente : TenneT, 30 marzo 2023).

Qué es la 2GW de TenneT y cómo funciona su HVDC offshore

La plataforma 2GW actúa como corazón del parque. Recoge la energía de los aerogeneradores, típicamente a 66 kV, la eleva y la convierte en continua mediante tecnología VSC, estable y flexible frente a variaciones del viento. El cableado submarino de 525 kV transporta esa potencia a grandes distancias con menos pérdidas que en alterna.

En tierra, otro convertidor devuelve la energía a 50 Hz y la integra en la red de transmisión. Este diseño estandarizado permite repetir módulos, acelerar la ingeniería y facilitar permisos. La coordinación entre plataforma marina, cable y estación en tierra reduce interfaces y cuellos de botella, un punto crítico cuando los plazos aprietan.

TenneT 2GW en cifras y contratos : 2023 y 2024

TenneT planifica al menos 14 sistemas de 2 GW cada uno en Países Bajos y Alemania hasta comienzos de la próxima década, lo que suma 28 GW de capacidad de conexión offshore bajo el estándar 2GW, de acuerdo con su programa público y hojas de ruta nacionales (fuente : TenneT, programa 2GW; Ministerie van Economische Zaken en Klimaat, hojas de ruta eólica marina).

Los acuerdos de marzo de 2023 cubren estaciones convertidoras en mar y tierra para múltiples proyectos. Participan Hitachi Energy con Petrofac, GE Vernova Grid Solutions con Sembcorp Marine, y Siemens Energy con Dragados Offshore, cada uno encargado de paquetes completos HVDC 525 kV bajo contratos marco plurianuales (fuente : TenneT, 30 marzo 2023).

Para los cables HVDC de 525 kV con aislamiento extruido, TenneT anunció adjudicaciones a fabricantes europeos líderes como NKT, Nexans y Prysmian en procesos comunicados durante 2023 y 2024, apuntalando suministro y plazos en varios corredores del Mar del Norte (fuente : comunicados corporativos 2023 2024).

Ventajas técnicas y de impacto marítimo del estándar 2GW

La gran potencia por sistema cambia la ecuación logística y ambiental en el mar. Menos plataformas fijas significan menos cimentaciones y menor interferencia con rutas marítimas y pesca. También se simplifica el trazado de cables y se concentran operaciones de instalación en ventanas más cortas.

En operación, la tecnología VSC facilita control de potencia reactiva y soporte de tensión, útil para integrar grandes bloques de generación variable. Ese margen operativo ayuda a la estabilidad del sistema en días de viento extremo o bajas ráfagas.

El uso de 525 kV en corriente continua permite transportar dos gigavatios con dos polos de cable extruido, un salto respecto a generaciones previas de conexiones marinas en Europa, y encaja con subestaciones costeras ya planificadas en nodos de alta demanda.

Para visualizarlo de un vistazo, estas son las claves que más preguntan desarrolladores y proveedores:

  • Capacidad por sistema : 2 GW por plataforma marina con convertidor HVDC 525 kV
  • Arquitectura : estación offshore y estación onshore en pareja, conectadas por cable extruido
  • Compatibilidad : colección interna típica a 66 kV y sincronización a 50 Hz en tierra
  • Escala del programa : al menos 14 sistemas anunciados, 28 GW en total hasta la próxima década
  • Contratación : acuerdos marco firmados en marzo de 2023 con tres consorcios tecnológicos

Calendario, proyectos y lo que sigue en el Mar del Norte

Los primeros sistemas 2GW se asocian a hubs como IJmuiden Ver en Países Bajos y a corredores alemanes identificados con nombres de programa como BalWin y LanWin. Los cronogramas públicos sitúan las primeras entradas en servicio hacia la segunda mitad de esta década, encadenando después varias puestas en marcha año a año conforme maduran permisos y fabricación.

La estandarización permite industrializar la construcción de topsides, jackets, módulos convertidores y tramos de cable, un objetivo explícito en los contratos marco de 2023 que buscan volumen y repetibilidad para recortar riesgo de calendario y costes por megavatio instalado (fuente : TenneT, 30 marzo 2023).

Queda la pieza decisiva: coordinar puertos, cadenas de suministro y personal cualificado para mantener el ritmo. Ahí entra la colaboración temprana con astilleros, fabricantes de equipos de potencia y operadores de red, una coreografía que esta teconología 2GW exige si se quiere cumplir el despliegue prometido en el Mar del Norte.
